Παραμερίτες: «Πράσινο φως» από το Ελεγκτικό Συνέδριο – Τι έκρινε η νέα απόφαση

Μοιράσου το
Αντιγράφηκε!

Καθοριστική εξέλιξη στην υπόθεση του αγωγού των Παραμεριτών. Το Ζ’ Θερινό Τμήμα του Ελεγκτικού Συνεδρίου έκανε δεκτή την αίτηση ανάκλησης του Δήμου Κύμης–Αλιβερίου, ανακάλεσε την Πράξη 339/2026 και αποφάνθηκε ότι δεν κωλύεται πλέον η υπογραφή της σύμβασης για το έργο.

Η υπόθεση είχε απασχολήσει τη Δημοτική Επιτροπή στις 10 Αυγούστου, μετά την αρνητική κρίση του Ελεγκτικού που είχε μπλοκάρει την υπογραφή. Ο Δήμος αποφάσισε τότε να ζητήσει την ανάκλησή της. Στις 25 Αυγούστου, ερωτηθείς για την πορεία της διαδικασίας, ο δήμαρχος Νίκος Μπαράκος είχε απαντήσει ότι η αίτηση είχε ήδη δικαστεί και ότι αναμενόταν η απόφαση.

Η απάντηση δόθηκε με την υπ’ αριθμ. 1309/2026 απόφαση, που κρίθηκε στις 21 Αυγούστου και δημοσιεύθηκε στις 31 Αυγούστου 2026.

Τι έκρινε το Ελεγκτικό

Το Δικαστήριο έκανε δεκτή την αίτηση του Δήμου και τις παρεμβάσεις της ΔΕΥΑΚΑ και της «ΓΑΝΩΤΗΣ ΕΝΕΡΓΕΙΑΚΕΣ & ΠΕΡΙΒΑΛΛΟΝΤΙΚΕΣ ΕΦΑΡΜΟΓΕΣ Α.Ε.», ανακάλεσε την προηγούμενη πράξη και έκρινε ότι μπορεί να υπογραφεί η σύμβαση για το έργο «Εμπλουτισμός ζώνης υδροδότησης Αλιβερίου μέσω καταθλιπτικού αγωγού από πηγή Παραμεριτών». Ο προϋπολογισμός του έργου ήταν 1.750.000 ευρώ χωρίς ΦΠΑ. και το συμβατικό τίμημα διαμορφώθηκε στα 1.726.472,41 ευρώ.

Η προηγούμενη κρίση είχε θεωρήσει ότι δεν συνέτρεχαν πλέον οι προϋποθέσεις για διαπραγμάτευση χωρίς προηγούμενη δημοσίευση. Το Ζ’ Τμήμα έδωσε διαφορετικό βάρος στα πραγματικά δεδομένα.

Στο σκεπτικό του αναφέρεται ότι η χημική επιβάρυνση του νερού δεν είχε υποχωρήσει αλλά εμφανιζόταν επαναλαμβανόμενη μέχρι την έναρξη της διαδικασίας. Συνεκτιμήθηκαν οι εργαστηριακές δοκιμές, η κήρυξη της περιοχής σε κατάσταση έκτακτης ανάγκης, η σύνταξη και έγκριση της μελέτης, οι ενέργειες για την ένταξη σε χρηματοδοτούμενο πρόγραμμα και στενή αλληλουχία των διοικητικών ενεργειών.

Η απόφαση αποτελεί σαφή δικαστική δικαίωση του Δήμου ως προς τη νομιμότητα της συγκεκριμένης κατεπείγουσας διαδικασίας.

Τι προβλέπει η σύμβαση

Ο αγωγός θα έχει μήκος άνω των 12,7 χιλιομέτρων και θα μεταφέρει 200 κυβικά μέτρα νερού την ώρα προς τις δεξαμενές του Αλιβερίου. Ο συμβατικός χρόνος εκτέλεσης ορίζεται σε τέσσερις μήνες, με πρόβλεψη πρόσθετης αμοιβής για την ανάδοχο εταιρεία εάν το έργο ολοκληρωθεί κατά 10% νωρίτερα από τον χρόνο αυτόν.

Τι αναφέρει ο Δήμος

Ο δήμαρχος Νίκος Μπαράκος έκανε λόγο για «πλήρη δικαίωση της Δημοτικής Αρχής» και ανέφερε ότι το ανώτατο δημοσιονομικό δικαστήριο «επιβεβάιωσε πλήρως τη νομιμότητα, τη μεθοδικότητα και την ορθότητα της κατεπείγουσας διαδικασίας που ακολούθησε ο Δήμος».

«Η λύση δρομολογείται – Η κινδυνολογία και η παραπληροφόρηση κατέρρευσαν», αναφέρει στην ανακοίνωση, σημειώνοντας ότι το ζήτημα της ποιότητας και της επάρκειας του νερού σε Αλιβέρι, Κάραβαο και Ακτή Νηρέως «μπαίνει πλέον σε οριστική τροχιά επίλυσης». Ο πρόεδρος της ΔΕΥΑΚΑ Γιώργος Παπαδιόχος έκανε λόγο για «οριστική λύση στο πρόβλημα υδροδότησης Αλιβερίου», ενώ ο αντιδήμαρχος Περιβάλλοντος Νίκος Μαστροκώστας ανέφερε ότι το Αλιβέρι θα έχει «ποσότητα και ποιότητα νερού διά παντός» και ότι «οι τρικλοποδιές έλαβαν τέλος».

Σύμφωνα με τον Δήμο, το έργο αντιμετωπίζει το σοβαρό πρόβλημα ποιότητας και επάρκειας σε Αλιβέρι, Κάραβο και Ακτή Νηρέως, μετά τη λειψυδρία και την υφαλμύρωση των γεωτρήσεων. Ο αγωγός θα έχει μήκος άνω των 12,7 χιλιομέτρων και επιδιώκεται να ξεκινήσει άμεσα.

Τι ακριβώς αφορά η απόφαση

Ένα σημείο του σκεπτικού αξίζει προσοχής. Το Δικαστήριο αναφέρει ότι το έργο «περιορίζεται στις απολύτως αναγκαίες εργασίες» για την αντιμετώπιση της κατεπείγουσας ανάγκης και ότι «δεν αποσκοπεί στην κάλυψη πάγιων αναγκών του κυρίου του έργου». Προσθέτει ότι η επιλεγείσα παροχή των 200 κυβικών μέτρων την ώρα «αντιστοιχεί ακριβώς στις ελάχιστες απαιτήσεις κάλυψης των άμεσων υδρευτικών αναγκών των πληττόμενων περιοχών».

Οι διατυπώσεις αυτές δεν μειώνουν τη σημασία του αγωγού ούτε τη δικαστική δικαίωση του Δήμου. Χρησιμοποιούνται για να θεμελιωθεί ότι το έργο συνδέεται με την έκτακτη κατάσταση και όχι με προγραμματισμένες ανάγκες. Προσδιορίζουν όμως με ακρίβεια το αντικείμενο της απόφασης.

Η 1309/2026 απαντά στο αν μπορούσε νομίμως να εφαρμοστεί η συγκεκριμένη εξαιρετική διαδικασία. Δεν αποτελεί δικαστική κρίση για ολόκληρη τη διαχείριση του νερού στο Αλιβέρι ούτε για όσα ήταν γνωστά πριν από την κρίση του 2024.

Το ρεπορτάζ

Το Ράδιο Αλιβέρι 1 είχε παρουσιάσει την προηγούμενη αρνητική πράξη και την απόφαση του Δήμου να ζητήσει την ανάκλησή της.

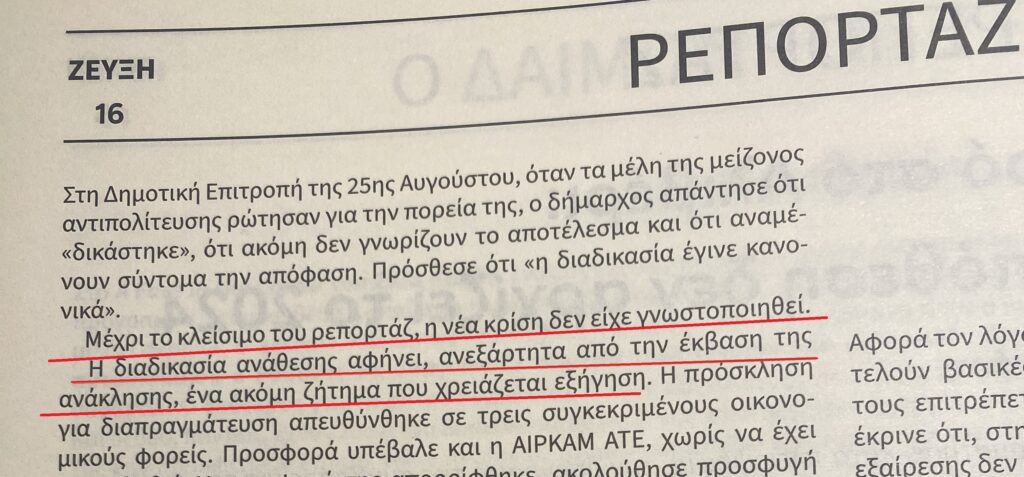

Το θέμα είχε αναλυθεί και στο Φύλλο 9 της ΖΕΥΞΗΣ, που κυκλοφόρησε την 1η Σεπτεμβρίου, πριν γίνει γνωστή η 1309/2026. Εκεί καταγράφηκε η διαδικασία της διαπραγμάτευσης, η πρόσκληση σε τρεις οικονομικούς φορείς, η συμμετοχή της ΑΙΡΚΑΜ ΑΤΕ χωρίς προηγούμενη πρόσκληση, οι προσφυγές που ακολούθησαν και η ανάδειξη της «ΓΑΝΩΤΗΣ» με μέση έκπτωση 1,25% – ποσοστό που σημαίνιει ότι το έργο ανατέθηκε σχεδόν στην τιμή του προϋπολογισμού, σε μια διαδικασία όπου δεν υπήρξε ανοικτός διαγωνισμός.

Το πρωτοσέλιδο της ΖΕΥΞΗΣ της 1ης Σεπτεμβρίου
Από το ρεπορτάζ για το φύλλο 9 της εφημερίδας ΖΕΥΞΗ

Με την 1309/2026 το νομικό ζήτημα της δυνατότητας χρήσης αυτής της κατ’ εξαίρεση διαδικασίας έχει πλέον κριθεί υπέρ του Δήμου.

Τα ερωτήματα για το τι ήταν γνωστό πριν από την κρίση παραμένουν όμως ανοιχτά. Η ΖΕΥΞΗ τα είχε θέσει από το πρώτο της φύλλο. Στο Φύλλο 10, που κυκλοφορεί την Τρίτη 8 Σεπτεμβρίου, δημοσιεύεται πλήρες ρεπορτάζ με τα υδρογεωλογικά δεδομένα που υπήρχαν διαθέσιμα για την περιοχή των Παραμεριτών και για τις γεωτρήσεις του Λογγού, η ανάλυση του σκεπτικού της απόφασης— και το πολιτικό συμπέρασμα που επιχειρείται να εξαχθεί από μια δικαστική κρίση με πολύ στενότερο αντικείμενο.

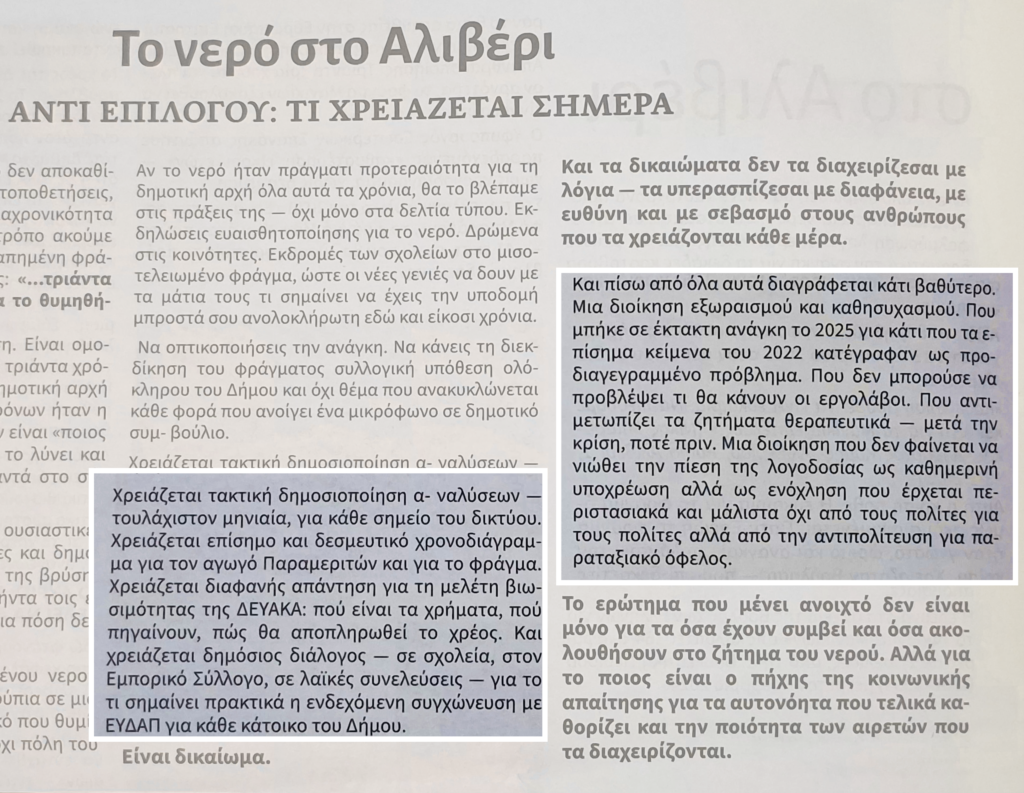

Απόσπασμα από το εκτενές και γεμάτο αναπάντητα ερωτήματα ρεπορτάζ της ΖΕΥΞΗΣ, Φύλλο 1, 7/7/26

Το Ράδιο Αλιβέρι 1 θα παρακολουθήσει την υπογραφή της σύμβασης, την έναρξη των εργασιών και την τήρηση του τετράμηνου χρονοδιαγράμματος.
